Im Fokus steht die Kennzahl 24/7: Maschinen sollen nach Möglichkeit 24 Stunden am Tag, 7 Tage die Woche ohne Unterbrechung durchlaufen. Dieses Gesamtziel lässt sich nur mit einer CAM-Programmierung erreichen, die sogar schneller ist als die Fertigung – denn Programmierbüros sind in der Regel lediglich an 5 Tagen die Woche für 8 Stunden täglich besetzt. Genauso wichtig wie CAD/CAM-Automatisierung und die Möglichkeit, rechenintensive Prozesse in den Hintergrund zu schieben, ist eine hohe Performance der Software.
Deshalb lag unser Hauptaugenmerk bei Tebis 4.1 Release 4 auf der Software-Performance. In enger Zusammenarbeit mit unserern Anwendern haben wir in der Software zahlreiche Anwendungsbereiche beschleunigt: Dazu zählen die NC-Berechnung, die komplette Maschinensimulation, interaktive Tätigkeiten wie Maschine laden, Aufspannungen anpassen, das Arbeiten mit Prozessbibliotheken, die CAD-Triangulierung, und vieles mehr.

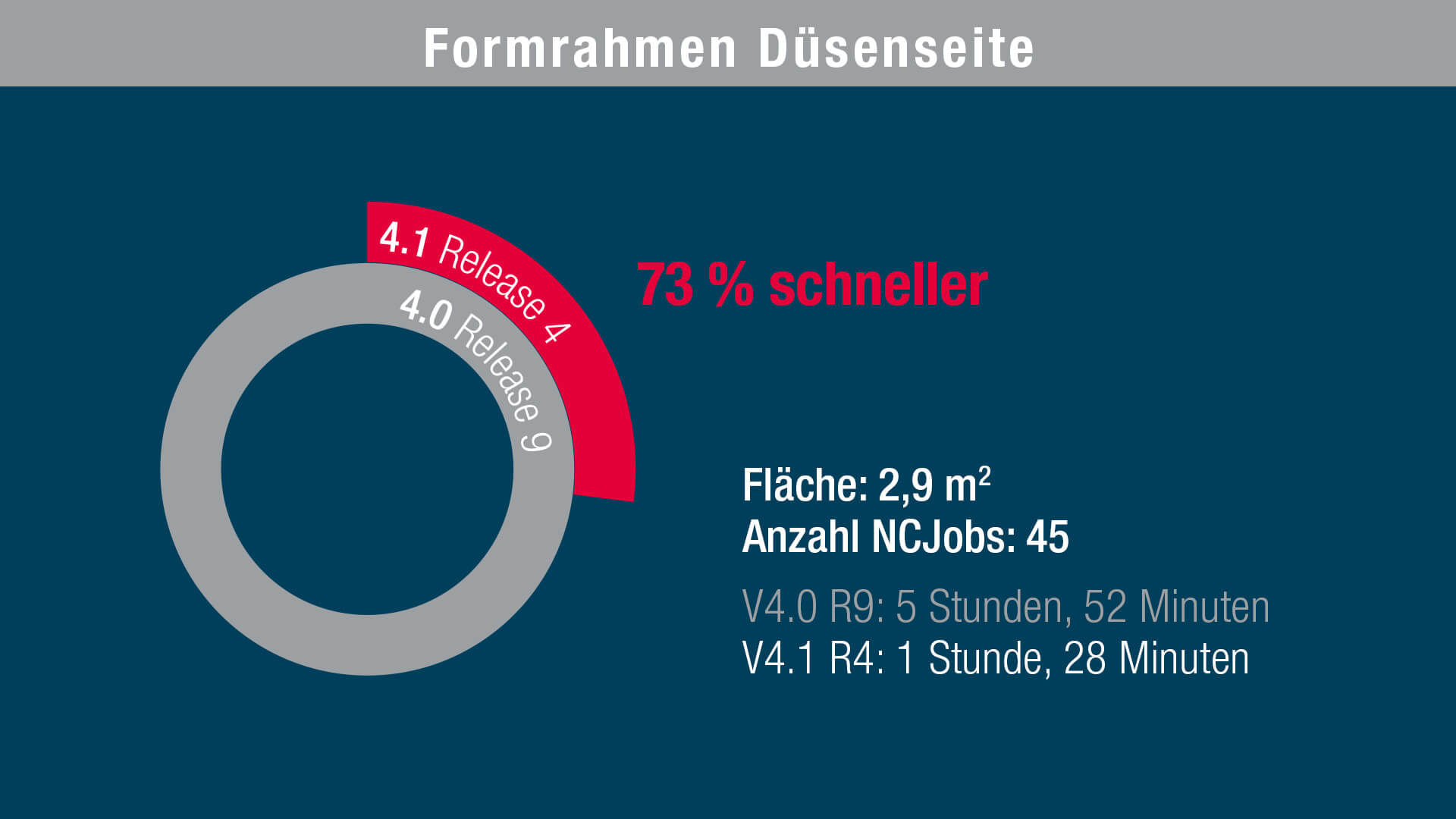

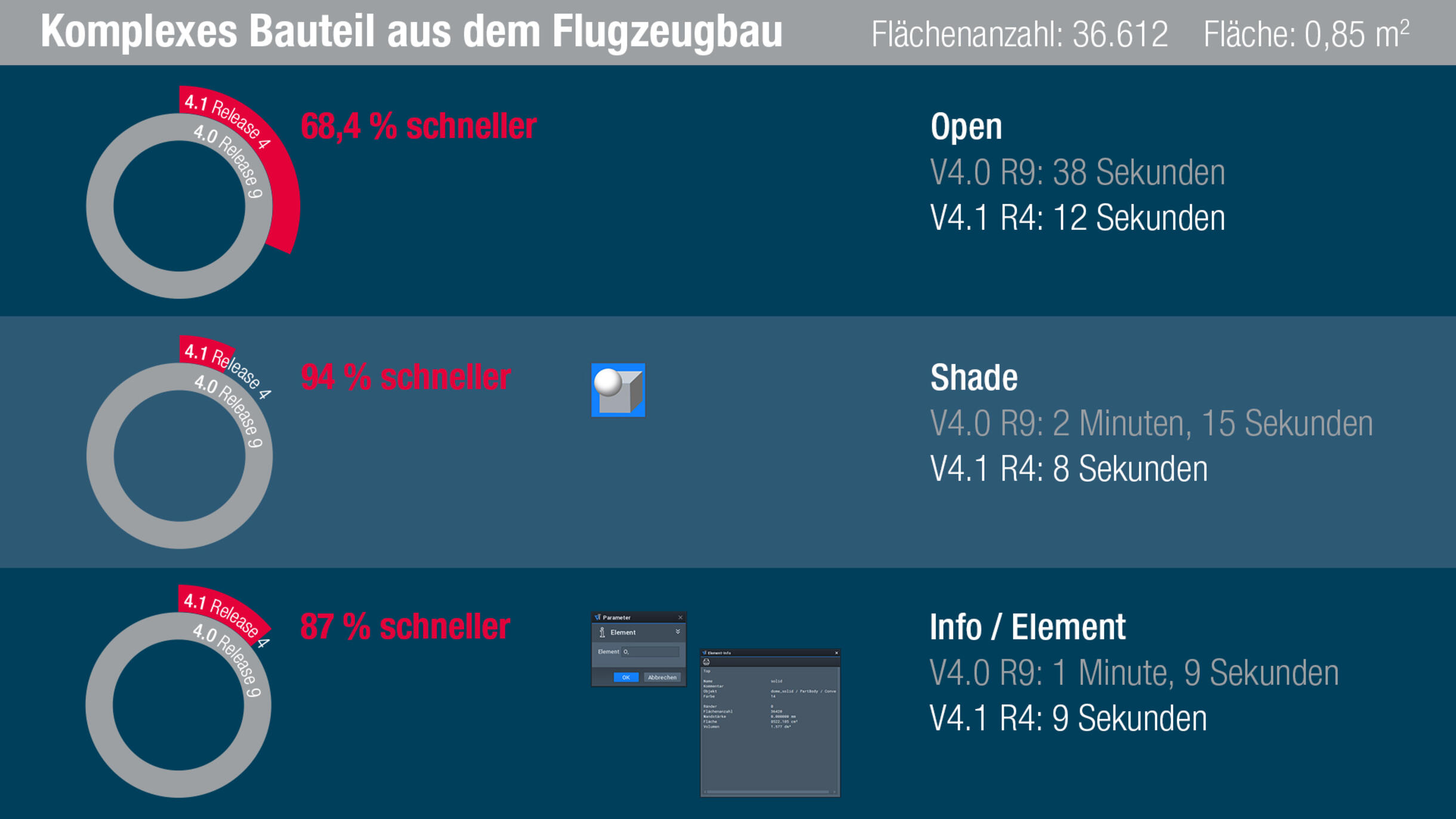

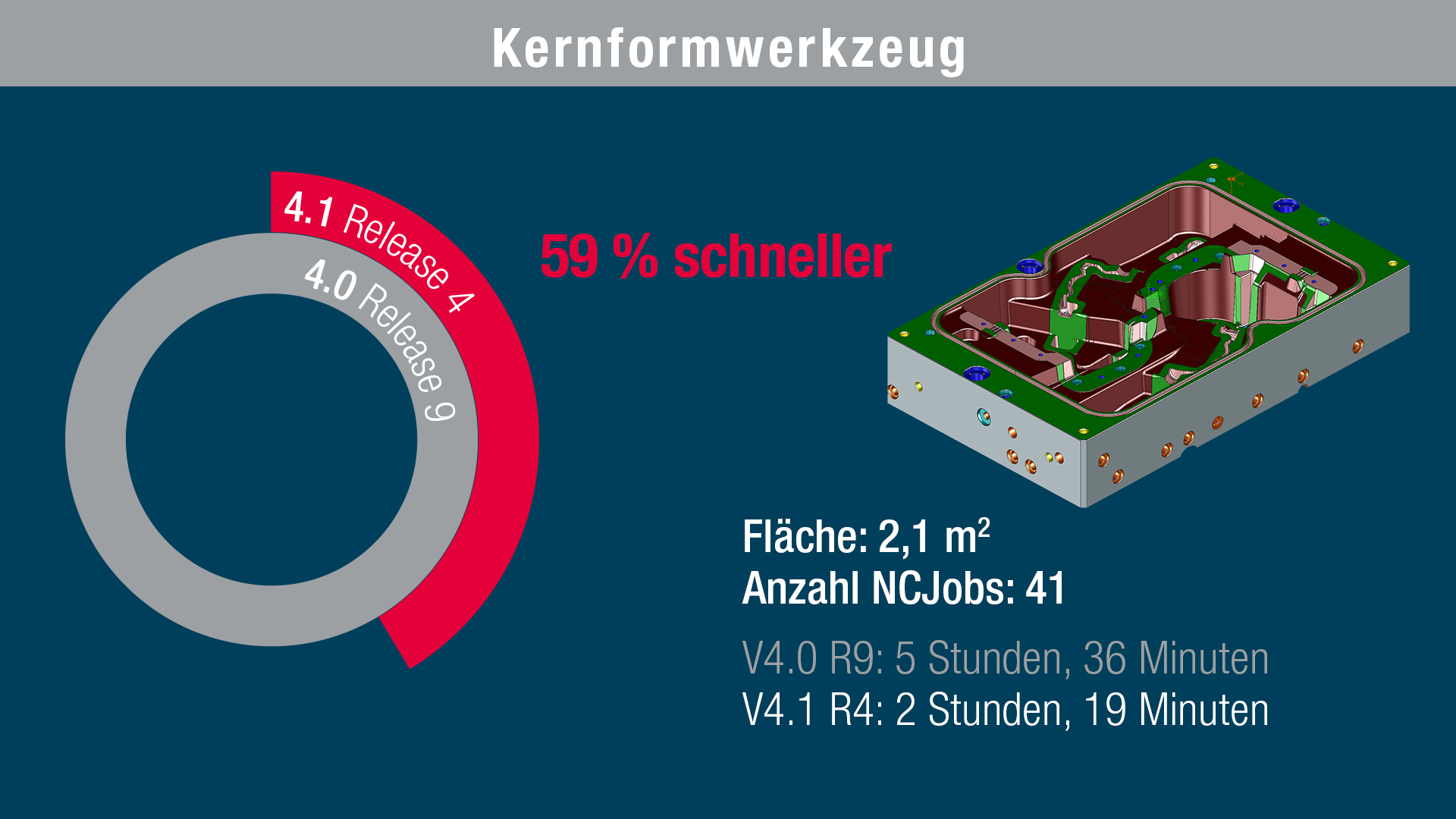

Das Ergebnis: Tebis 4.1 Release 4 ist nicht nur genauso schnell wie Tebis 4.0 Release 9. Sie ist teilweise sogar bis zu viermal schneller.
